Travaux en cours

Travaux en cours

Rues Sergent Revel et Chaney

Nature des travaux

Ils concernent l’enfouissement des lignes aériennes et l’aménagement de rues.

1ère phase des travaux 2020

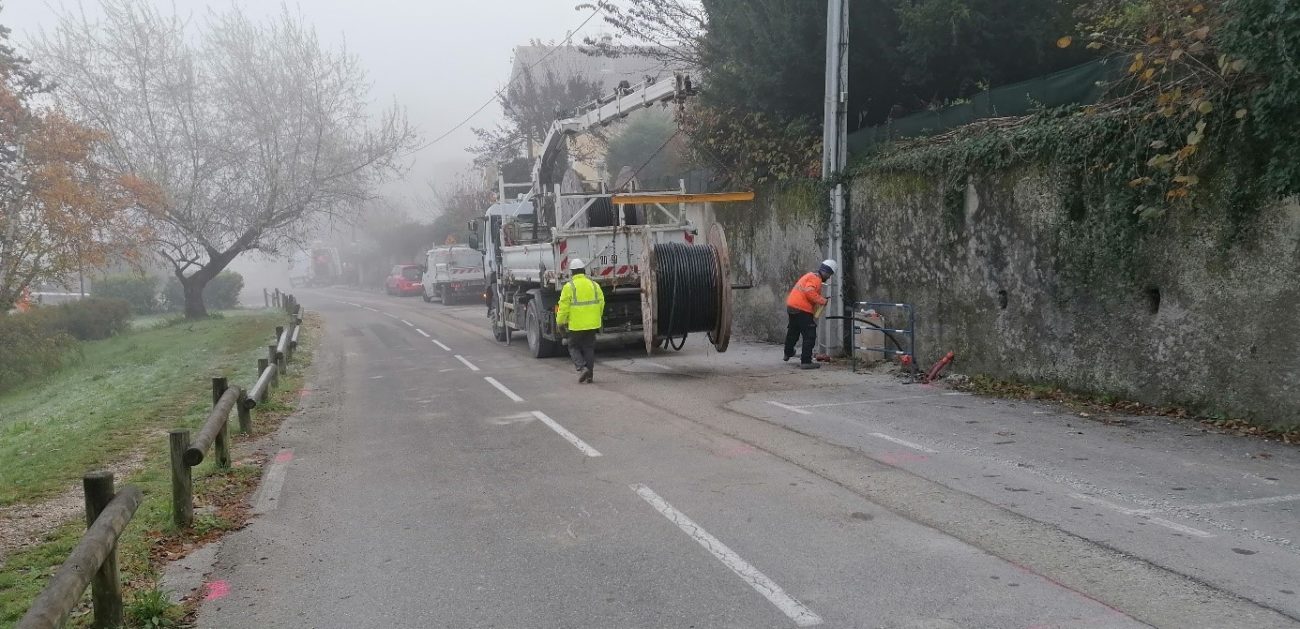

Les travaux de dissimulation des réseaux aériens ont débuté à partir de mi-septembre et sont terminés sur le domaine public. Il ne reste plus que les parties privatives à réaliser.

L’entreprise en charge de ces travaux ferme ses ateliers à compter du 18 décembre pour une période d’un mois. En attendant, un enrobé a été mis en place sur les tranchées afin de ne pas produire des nids de poules durant la période de trêve hivernale.

La circulation des véhicules est donc rouverte depuis le 10 décembre 2020.

2e phase des travaux 2021

Dès la mi-janvier, les travaux vont reprendre suivant le planning suivant, hors aléas climatiques :

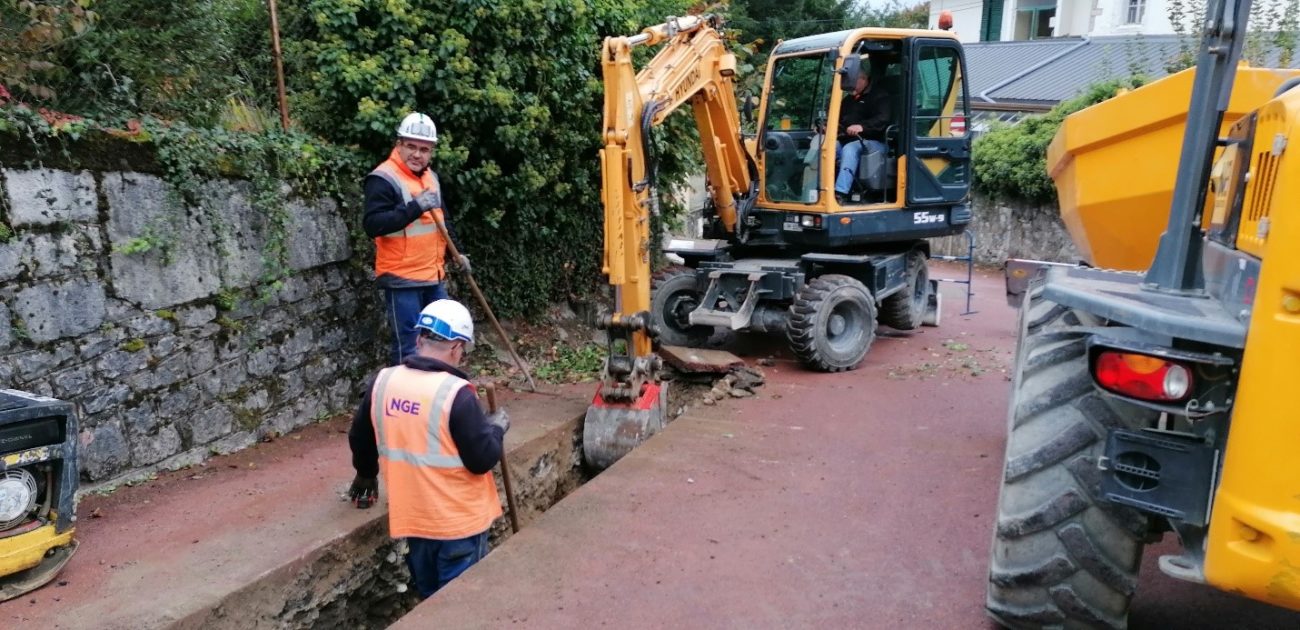

  • De mi-janvier à fin février : réalisation des terrassements et des raccordements chez les riverains,
  • Début mars : démarrage des travaux d’aménagement des voiries, démolition de bordures, réalisation de trottoirs, réalisation d’un réseau d’eau pluviale,
  • Courant mars : mise en tension par Enedis sur le nouveau réseau souterrain,
  • D’avril à Juin : dépose des candélabres, pose des bordures, réalisation d’un tapis d’enrobé et marquage au sol.

Durant cette période de travaux, de mi-janvier à fin mai, les rues du Chaney et Sergent Revel seront de nouveau fermées à la circulation. La même déviation que durant la première phase va être remise en place.

Côut des travaux

Le coût estimé de la dissimulation des réseaux aériens et de l’aménagement s’élève à 425 000€ TTC.
